欢迎来到不锈钢闸门厂家——泽泰水工机械有限公司

17733990375

新闻资讯配图
news

新闻资讯

当前位置图标当前位置:首页 >> 新闻资讯 >> 行业新闻

农田灌溉不锈钢闸门安装指南:规范流程+核心要点+避坑技巧

文章更新图标更新时间:2026-01-16点击次数图标点击次数:5

在农田水利设施建设领域,不锈钢闸门凭借优异的耐腐蚀性能、高强度特性及长久的使用寿命,成为调控水流、稳定水位、保障灌溉效能的核心关键设备。业界常说“三分设备,七分安装”,规范的安装流程直接决定闸门的密封效果、运行稳定性与使用寿命——稍有疏漏,便可能引发漏水、卡阻、设备损毁等问题,进而影响农田灌溉的正常开展。本文系统梳理农田灌溉不锈钢闸门的安装全流程、核心技术要点及常见问题解决方案,助力施工方完成安装作业,筑牢水利工程质量根基。

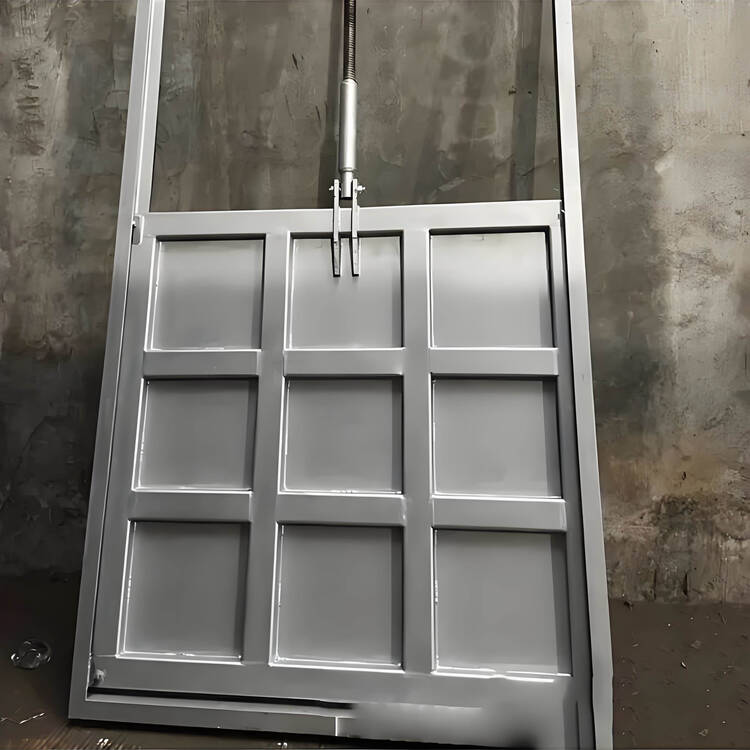

农田灌溉不锈钢闸门安装指南:规范流程+核心要点+避坑技巧

一、安装前准备:打好基础是关键

充分的前期准备是安装工作顺利推进的前提保障,需从技术、现场、设备材料三个核心维度落实,切实规避因准备不足导致的施工停滞或质量隐患。

1. 技术准备:准确把控设计要求

首先,需组织技术团队开展图纸会审工作,主要核查不锈钢闸门的型号、尺寸、安装点位,以及与灌溉渠道的匹配参数(如设计流量、工作压力等)。针对图纸中不明确的细节,需及时与设计单位沟通并形成书面解决方案。其次,结合现场地形、土壤条件及工期要求,编制详尽的施工方案,明确施工分区、关键工序技术参数(如基坑开挖坡度、混凝土养护周期)及进度节点;同时对施工班组实施分层技术交底,确保施工人员准确掌握水平度、垂直度允许偏差(≤2mm/m)、密封性能等核心标准。

2. 现场准备:营造安全作业环境

现场需先清理施工区域内的杂草、石块等障碍物,平整作业面并设置≥2%的排水坡度,防止雨水淤积影响施工进度。随后采用全站仪或GPS定位闸门井中间坐标,按设计尺寸放出基坑开挖边线(外放50cm作为操作空间),设置高程控制桩(每50m设置1个,误差≤3mm)。同时搭建标准化临时设施,包括硬化处理的材料堆放区(铺设10cm厚碎石+防雨布)、配备计量设备的混凝土搅拌区,以及距离明火点≥10m的工具存放棚,保障施工有序推进。

3. 设备材料准备:严格把控质量关

设备材料进场前开展严格验收,不让不合格产品投入使用。对于不锈钢闸门本体,需核查产品合格证、出厂检验报告,同时检查外观无裂纹、砂眼、变形等缺陷,闸板与门框配合间隙≤0.5mm;密封件优先选用三元乙丙橡胶,需确保表面平整无气泡,邵氏硬度符合60±5 Shore A要求。配套材料方面,PE管、钢管等需符合国家标准,法兰片、密封圈等连接部件尺寸准确;混凝土材料选用P.O 42.5级普通硅酸盐水泥,骨料含泥量、压碎值需达标。此外,需提前备齐开挖设备、测量工具、焊接设备、振捣设备及安全防护用品(安全帽、反光背心、绝缘手套等),并确保所有设备经检验合格、性能完好。

二、规范安装流程:分步实施,准确操作

农田灌溉不锈钢闸门安装需严格遵循“基础施工→闸门就位→固定连接→启闭设备安装→调试验收”的核心流程,每一步骤都需准确把控精度与质量,确保各环节无缝衔接、稳定可靠。

1. 一步:基础施工——筑牢承载根基

基础是闸门稳定运行的核心支撑,需严格按设计要求完成基坑开挖、垫层铺设与混凝土浇筑。基坑开挖采用机械开挖至设计高程以上20cm,剩余部分人工清底,避免扰动原状土;砂性土按1:1.5放坡,黏性土按1:1放坡,必要时采用钢板桩支护(入土深度≥1.5m)。基底处理完成后,铺设10cm厚级配碎石垫层,用平板振捣器夯实(压实度≥93%);同时沿基坑周边开挖排水沟和集水井,配备潜水泵排水,防止基底积水影响施工质量。

混凝土浇筑前需完成钢筋绑扎,选用HRB400E级钢筋,按200mm×200mm间距绑扎,保护层厚度40mm;钢筋接头采用搭接焊(长度≥10d,双面焊),确保连接牢固。模板安装选用18mm厚多层板,接缝处粘贴海绵条并涂刷脱模剂,保障密封不漏浆。浇筑C25强度等级混凝土时,分层浇筑厚度≤50cm,振捣棒插入下层混凝土5cm,振捣至表面泛浆、无气泡逸出;浇筑完成后12h内覆盖土工布洒水养护,养护期≥7d,确保混凝土强度达标。

特别注意:需根据闸门型号(如3030或4040款)准确预留岸墙槽和底坎槽,底坎槽长度、宽度需预留充足(如420mm×85mm),深度≥60mm;浇灌凝固后,需清理灌浆面并用电铲打毛,增强二次浇筑的结合紧密性。

2. 二步:闸门就位与找正——准确定位无偏差

基础混凝土达到设计强度的70%后,即可开展闸门吊装就位作业。采用5t汽车吊吊装,吊点准确设置在闸门门框吊耳处,平稳将闸门放入预留槽内,避免碰撞导致闸体变形或密封件损坏。就位后暂不固定,先用水平仪调整闸门水平度(偏差≤1mm/m),用线锤核查垂直度(偏差≤1.5mm/m),确保闸门中间线与渠道中间线完全重合——这是保障闸门启闭顺畅、密封严密的关键前提。调整到位后,用临时支撑牢固固定闸体,防止移位。

3.三步:固定连接与二次浇筑——牢固密封是核心

闸体找正固定后,对槽位进行二次浇筑,选用与基础同级配的混凝土,浇筑过程中确保混凝土填充密实、无空隙。待水泥完全干透后,清理底槽,清除碎石、杂物等残留,防止卡住闸板影响后续运行。

管道连接环节需严格把控密封要求:PE管与闸门法兰连接时,先清理法兰面杂质,放置密封圈后对称均匀紧固螺栓,分3次拧紧,终拧力矩按规格匹配(如DN100为30N·m,DN200为50N·m);钢管与闸门焊接时,采用V型坡口(角度60°,钝边1mm),准确控制打底焊和填充焊电流,焊后开展渗透检测,确保无裂纹、气孔等缺陷。连接完成后,检查所有螺栓紧固情况,规避因松动导致后期漏水问题。

4. 四步:启闭设备安装——适配协调保顺畅

启闭设备分为手动和电动两类,安装时需确保与闸门准确适配。手动启闭机安装时,机座与闸门井顶板采用M20膨胀螺栓固定,扭矩控制在60~65N·m;传动轴与闸门采用键槽配合,间隙≤0.1mm。安装完成后进行3次全关→全开循环试验,确保操作力≤150N,无卡阻现象。

电动启闭机安装前,需检测电机绝缘电阻(≥0.5MΩ);控制箱安装在防雨罩内,距地面1.5m高度,便于操作。接线完成后调试限位开关,确保闸门全开、全关位置能自动停机,误差≤5mm。若配备4G智能控制系统,需通过手机蓝牙APP连接设备(默认密码12345678),完成4G参数配置及开度设置,自检合格后确保远程控制功能正常。

5. 五步:调试验收——检验保合格

安装完成后需开展系统性调试验收,确保闸门各项性能达标。首先进行管道压力试验:试验压力为设计工作压力的1.5倍(且≥0.6MPa),缓慢升压至试验压力后保压1h,压降≤0.05MPa为合格。其次进行闸门密封试验:关闭闸门后向上游侧注水至设计水位,观察下游侧30min无渗漏即为合格。

最后进行联动调试:模拟农田灌溉实际工况,测试闸门开启度与流量的对应关系,核查启闭机运行噪音、闸体振动情况,确保闸门启闭灵活、定位准确、密封严密。验收合格后,整理施工记录、检测报告等资料,形成完整的工程档案。

三、安装核心要点与避坑技巧

1. 核心要点把控:材质与防护适配表

把控维度

核心要求

适配场景/操作细节

材质适配

根据水质选择不锈钢材质

普通农田灌溉:304不锈钢;水源含盐碱、腐蚀性杂质:316不锈钢

密封防护

保障密封件完好,密封面清洁

安装前检查密封件;安装时清理密封面,必要时涂密封胶;长期闲置涂润滑油防老化

防腐处理

主要处理焊接部位,防止生锈

焊后及时清除焊渣,涂刷防腐涂料,增强焊缝抗腐蚀能力

2. 常见问题与避坑技巧汇总表

常见问题

主要成因

避坑技巧

闸门启闭卡阻

基础施工偏差、闸体未找正、底槽有杂物

严格控制基础水平度和垂直度;安装前清理底槽;调试遇卡阻立即停机检查,禁止强行启闭

闸门渗漏

密封件损坏、法兰连接不紧密、闸体变形

选用密封件;法兰连接螺栓对称均匀拧紧;二次浇筑确保闸体固定牢固,规避水流冲击变形

电动启闭机故障

接线错误、限位开关调试不当、电机进水

由专业电工负责接线;严格按规范调试限位开关;控制箱做好防雨防水措施,防止雨水渗入

四、结语

农田灌溉不锈钢闸门安装是一项系统性工程,需严格遵循“准备充分、准确施工、严格调试”的核心原则,把控好每一个环节的质量。规范安装不仅能充分发挥不锈钢闸门的性能优势,提升农田灌溉效率、节约水资源,还能延长设备使用寿命、降低后期维护成本。希望本文的安装指南能为施工单位提供实用参考,助力打造高质量农田水利工程,为农业现代化发展保驾护航。

若你在农田灌溉不锈钢闸门安装过程中遇到特殊工况或技术难题,可咨询专业水利设备厂家获取定制化解决方案,切实保障工程质量与运行安全。

新闻资讯

XIN WEN ZI XUN

爆款热卖

products

服务热线
17733990375
